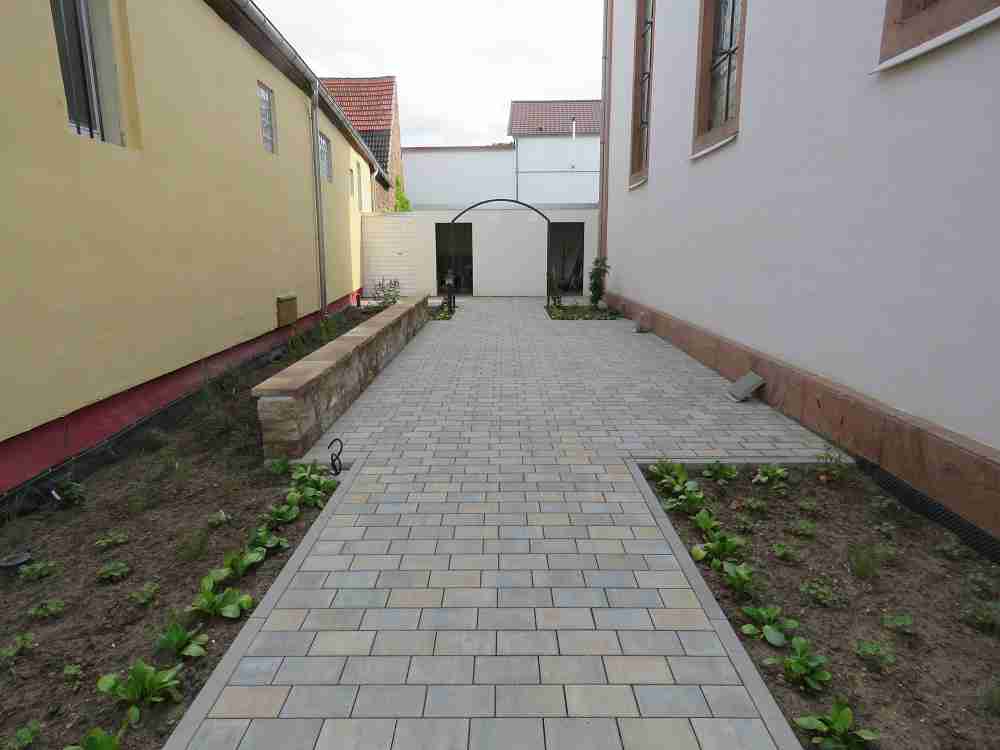

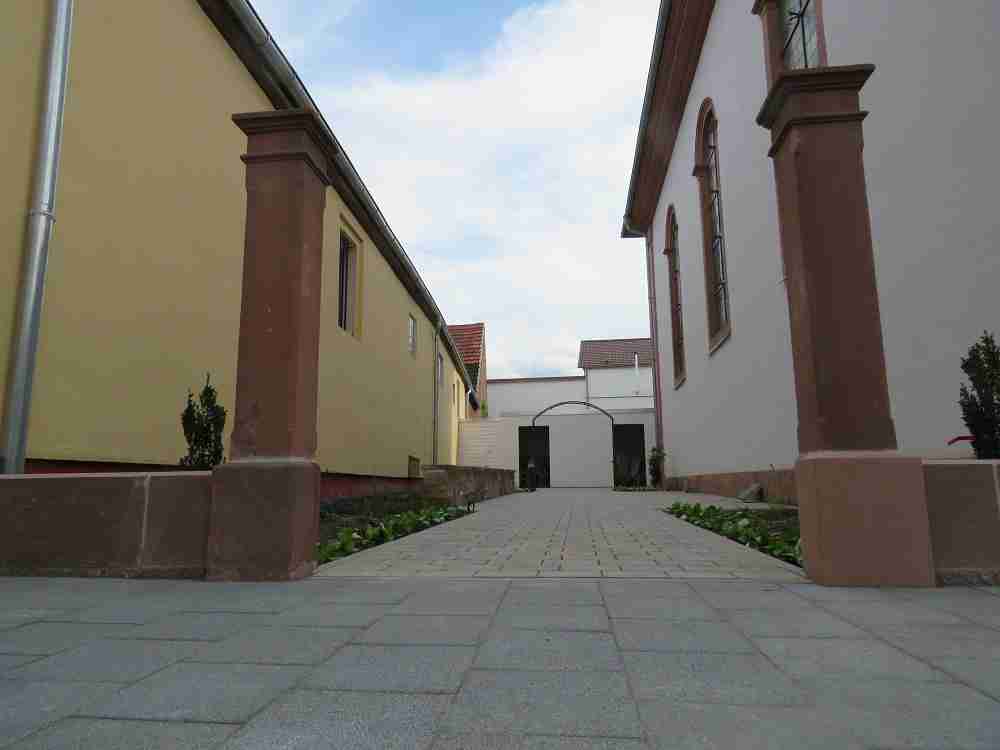

28. Oktober 2021  - (11.12.20-28.10.21)
Anbau an protestantische Kirche ...
und Neuanlage Kirchgarten - Baufortschritt
28. Oktober 2021
Oktober 2021 - Gemeindebrief der protestantischen Kirche

Der Anbau der Toilettenanlage geht in die letzte Etappe. Es wird gefliest und wir warten noch auf die Türen. Dank eines unglaublichen Einsatzes von Ehrenamtlichen blieben die Kosten im Rahmen und die Arbeiten gingen schnell voran.
Der Kirchbauverein Duttweiler unterstützte diese Maßnahmen mit 20.000ê, so dass dieses Projekt ermöglicht wurde. Die Einweihung erfolgt Anfang oder Mitte Oktober.

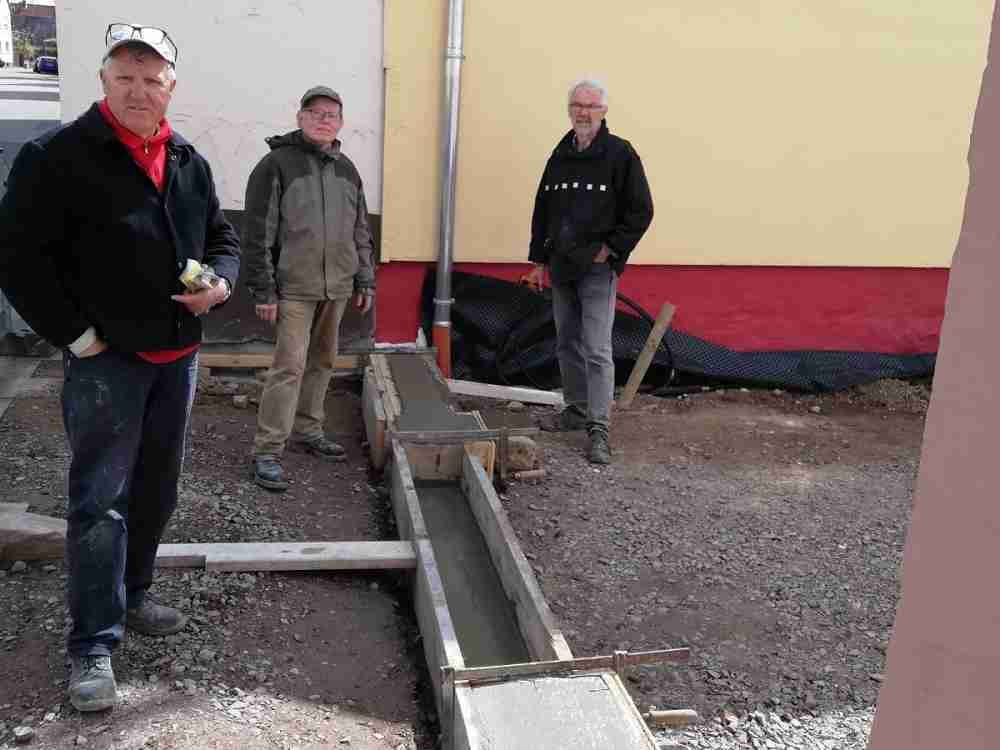

23. und 31. Juli 2021

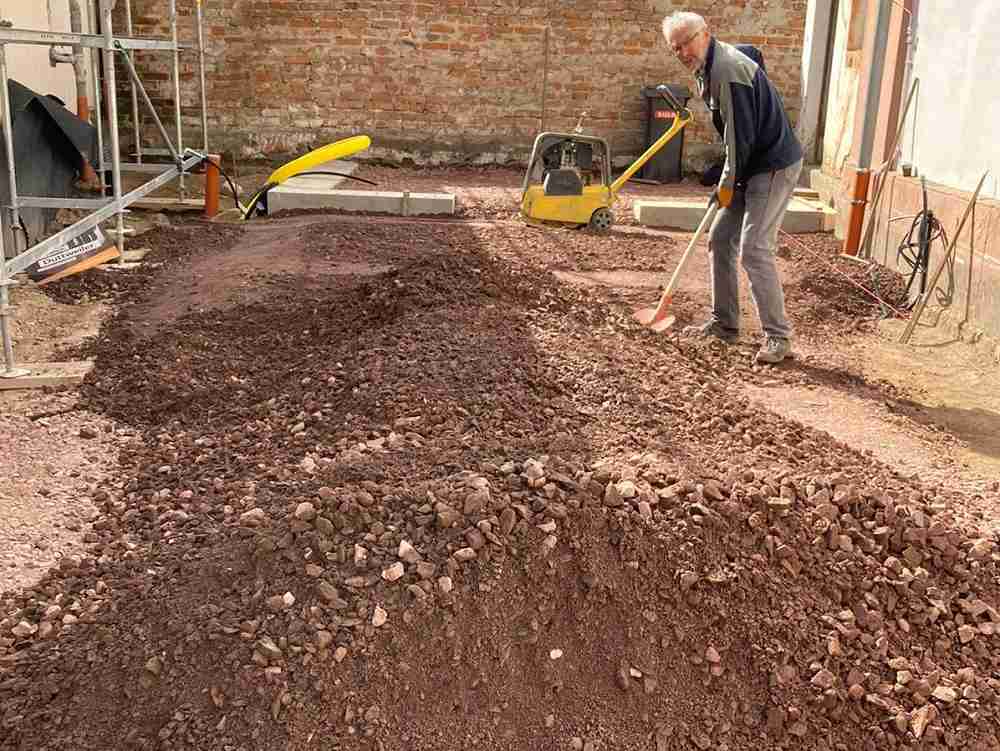

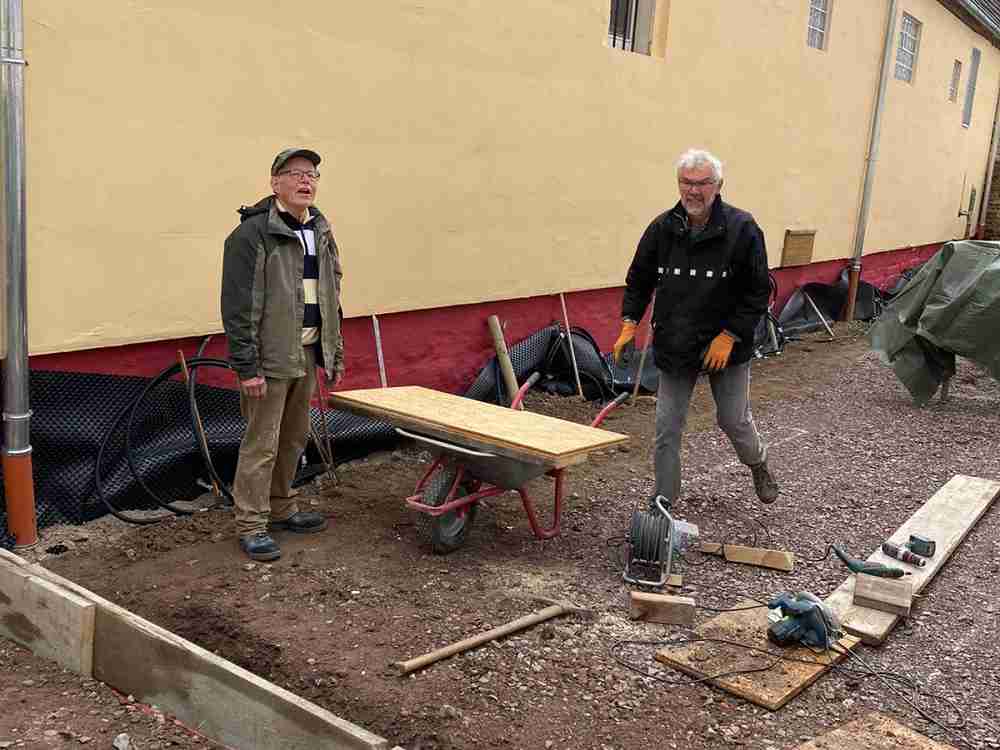

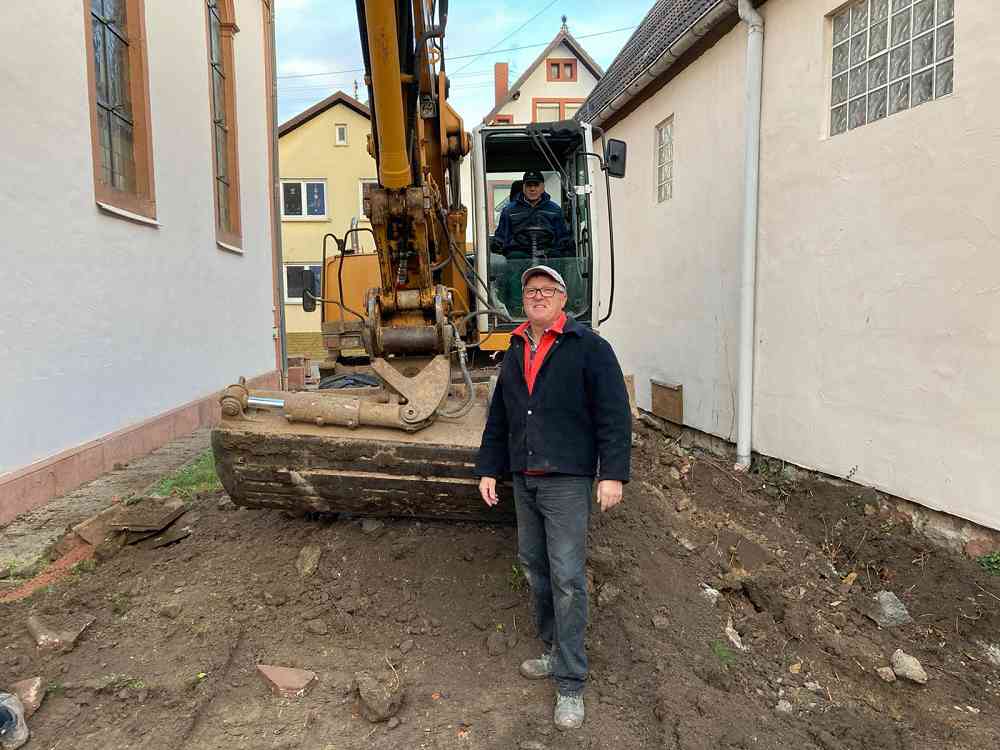

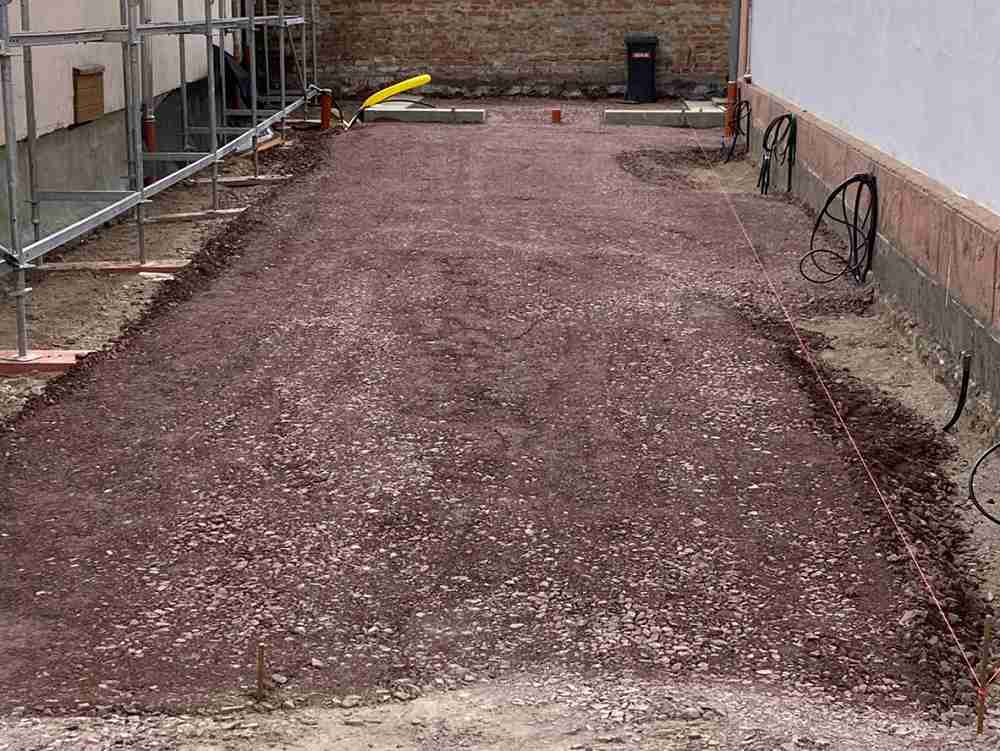

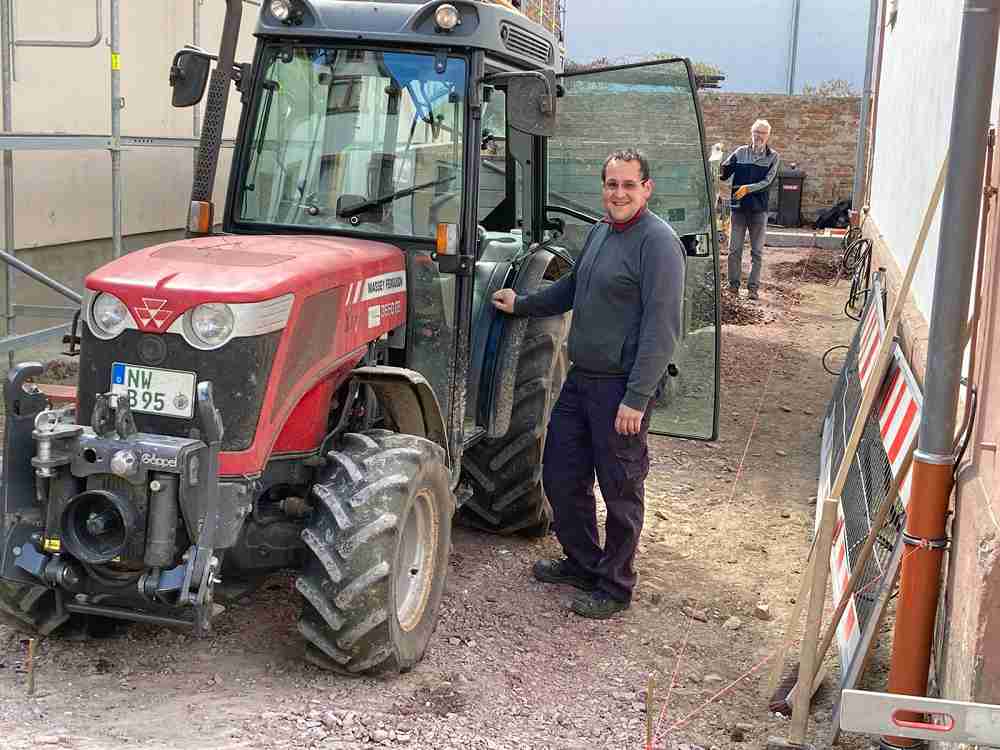

Die Umgestaltung des Kirchgartens geht seiner Vollendung entgegen. Den beiden Bauspezialisten Udo Scheid und Walter Scharfenberger war jetzt noch der Zustand des Gehwegs ein Dorn im Auge. Statt auf den Bauhof zu warten, haben die beiden kurzentschlossen den Gehweg komplett mit intakten Gehwegplatten neu verlegt,

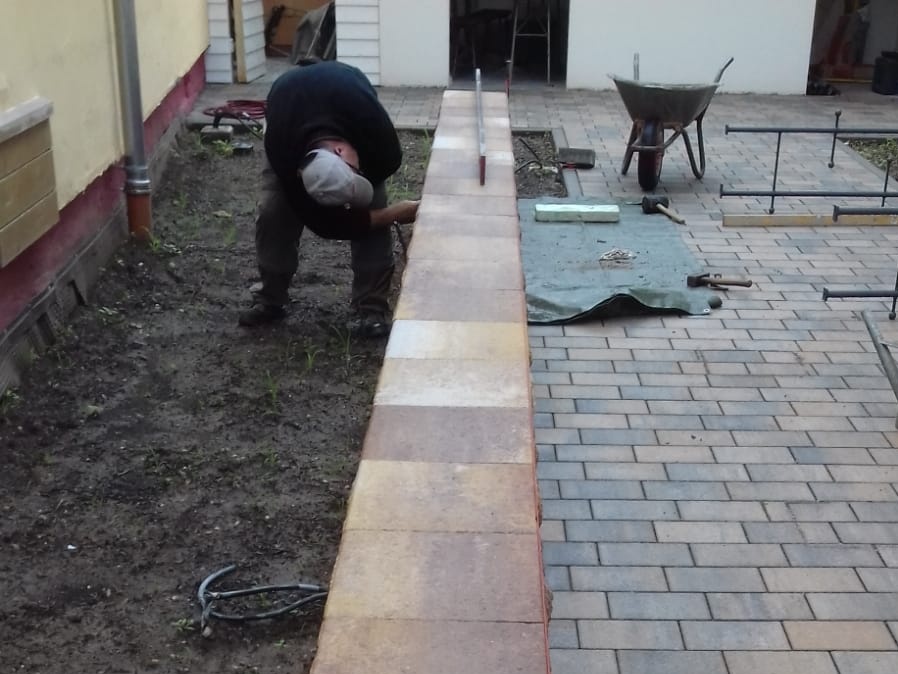

5. Juli 2021

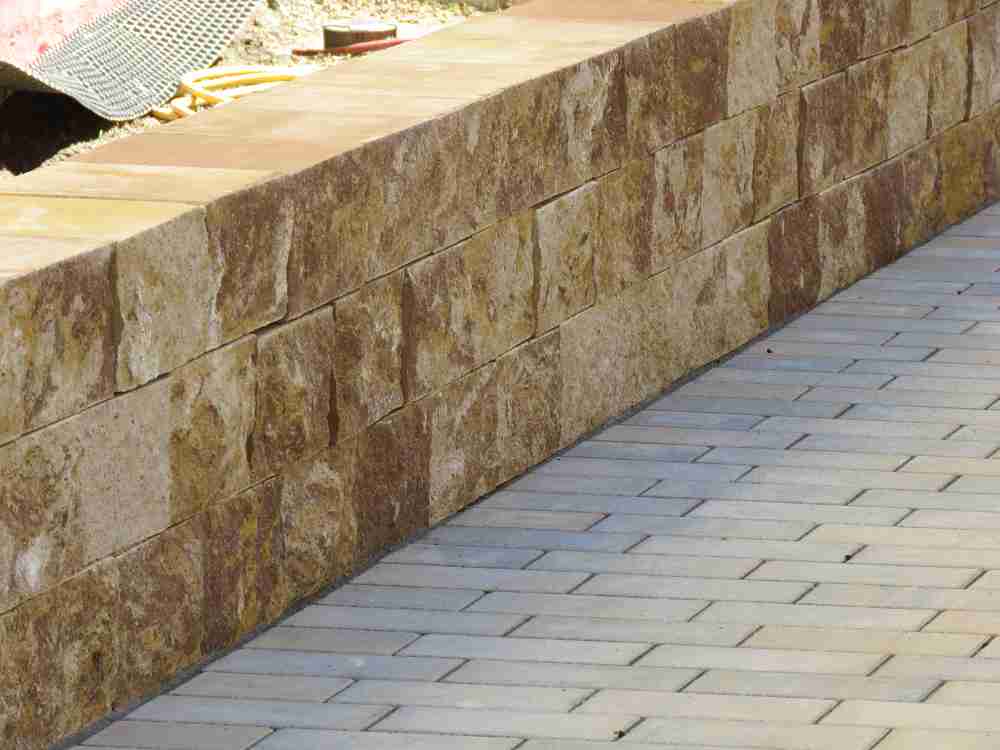

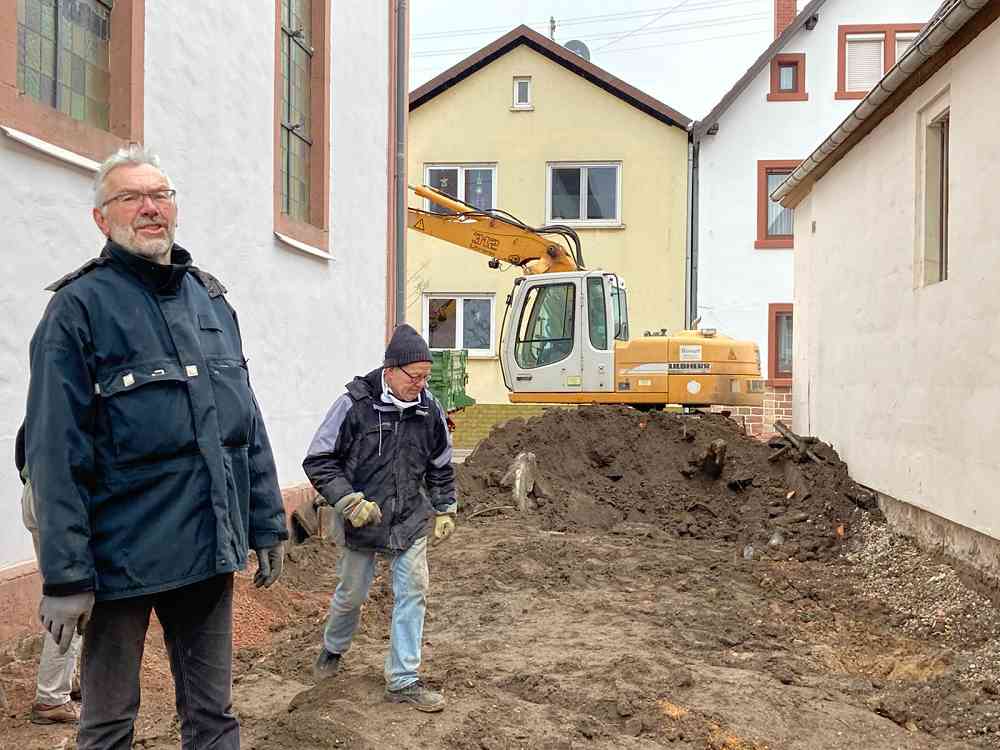

13. Juni 2021

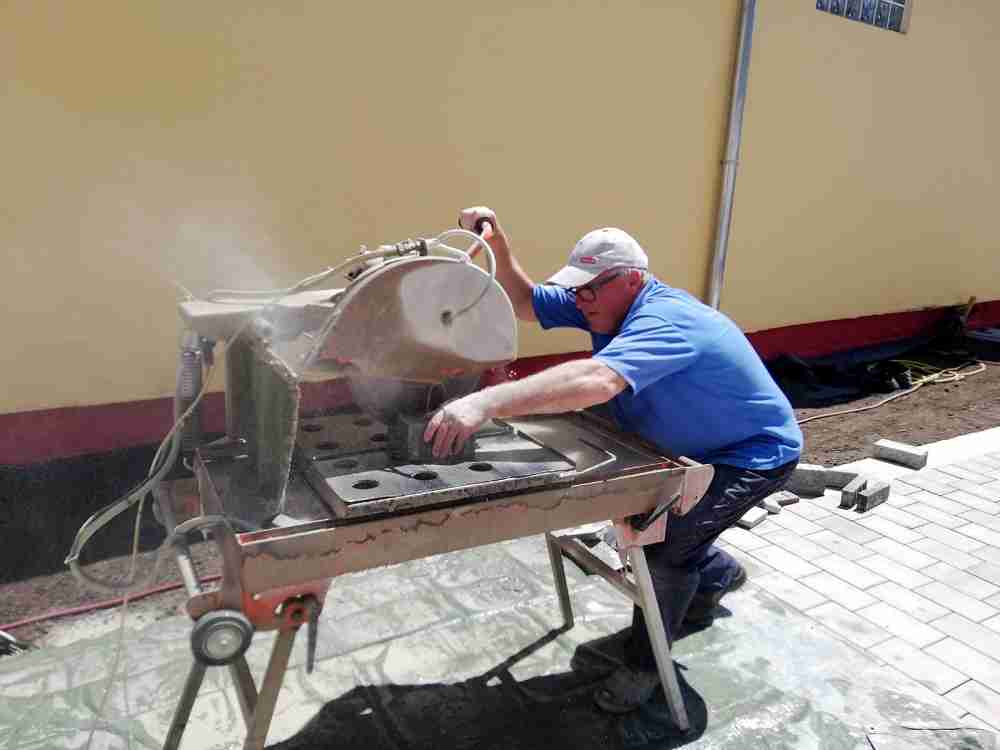

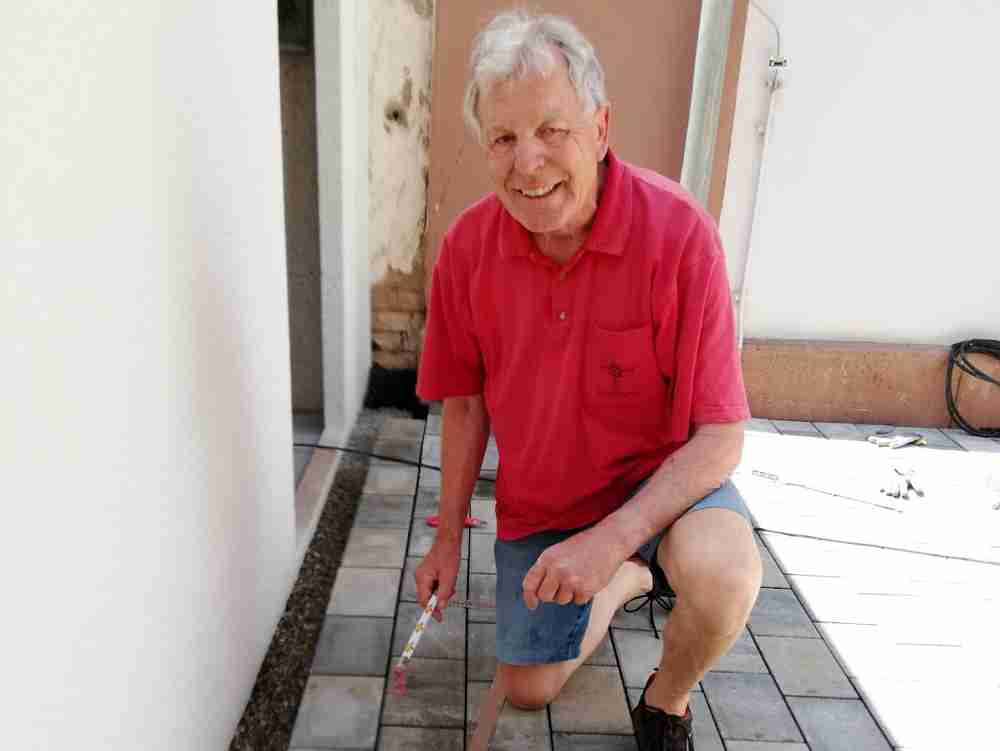

4. Juni 2021
31. Mai 2021

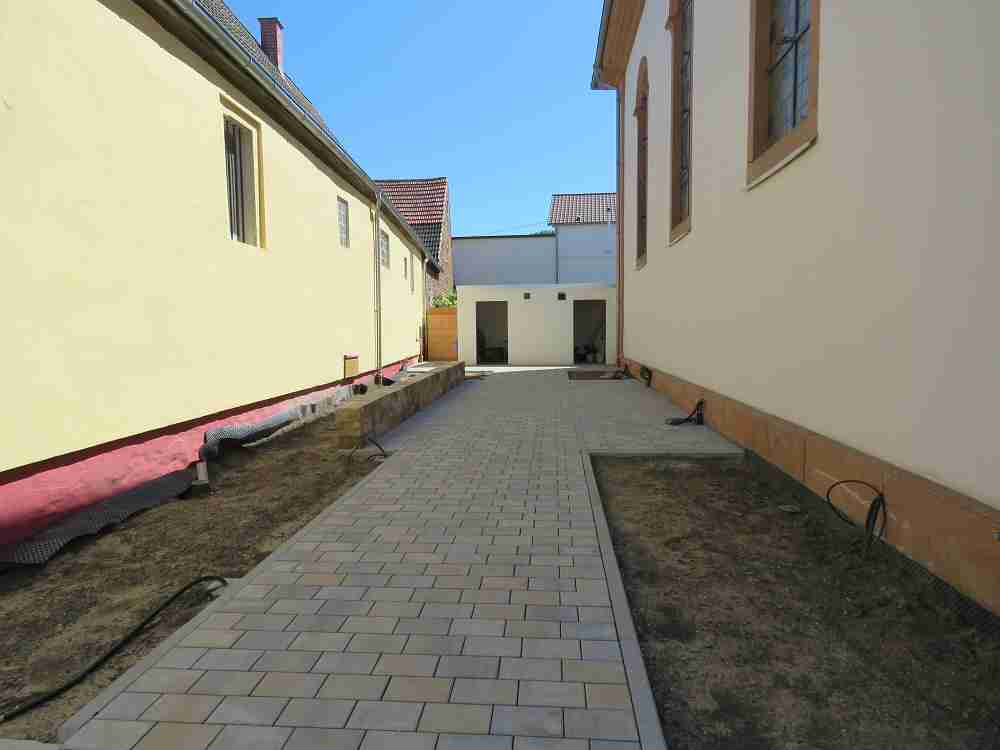

Der Unterbau wurde eingebracht, jetzt beginnen die Pflasterarbeiten - Stein für Stein wird mit den Händen verlegt

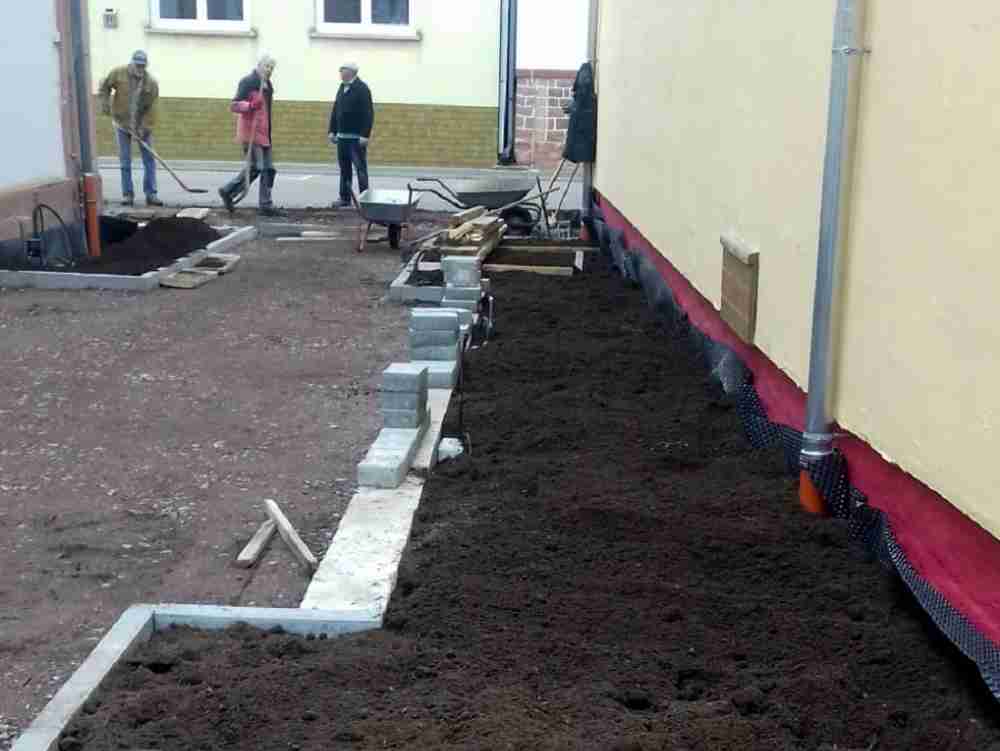

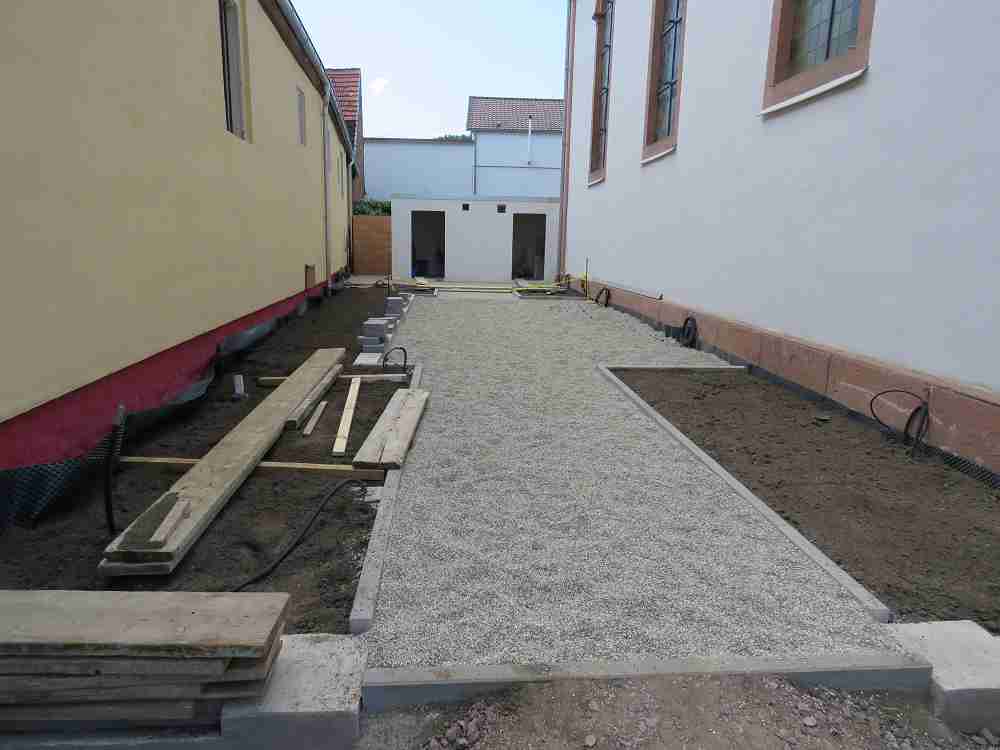

30. Mai 2021

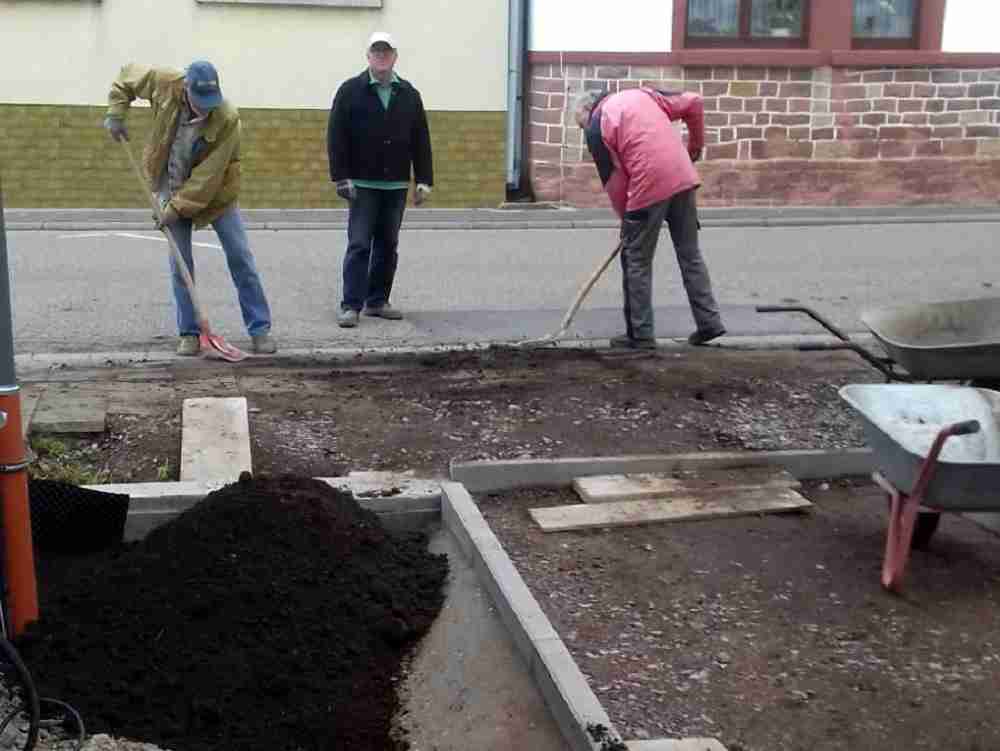

27. Mai 2021

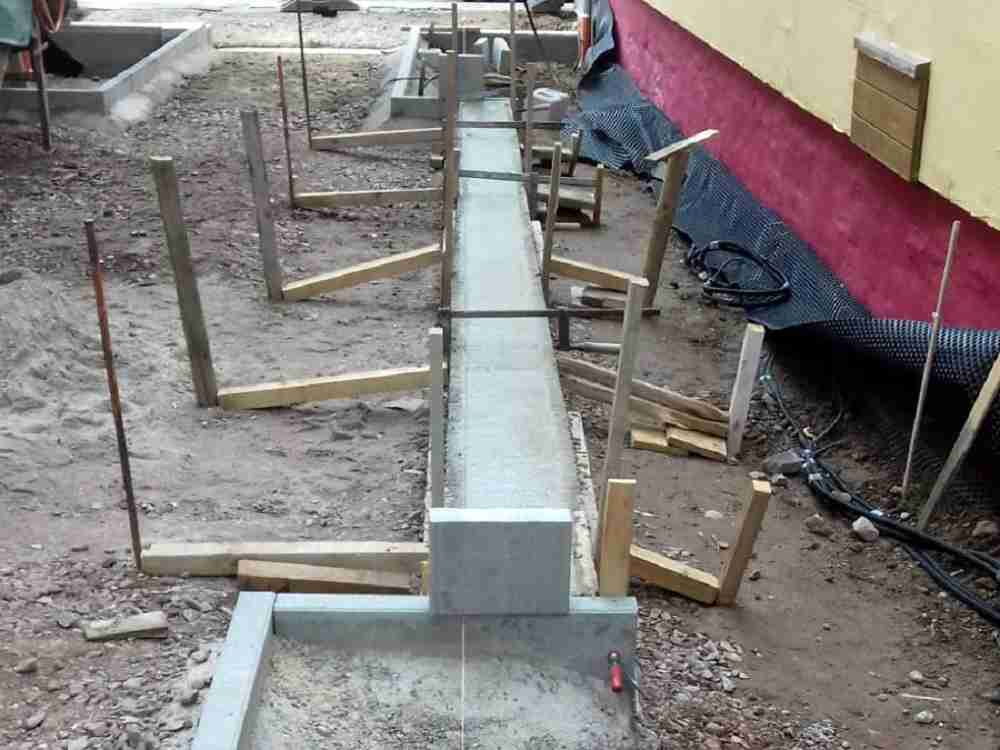

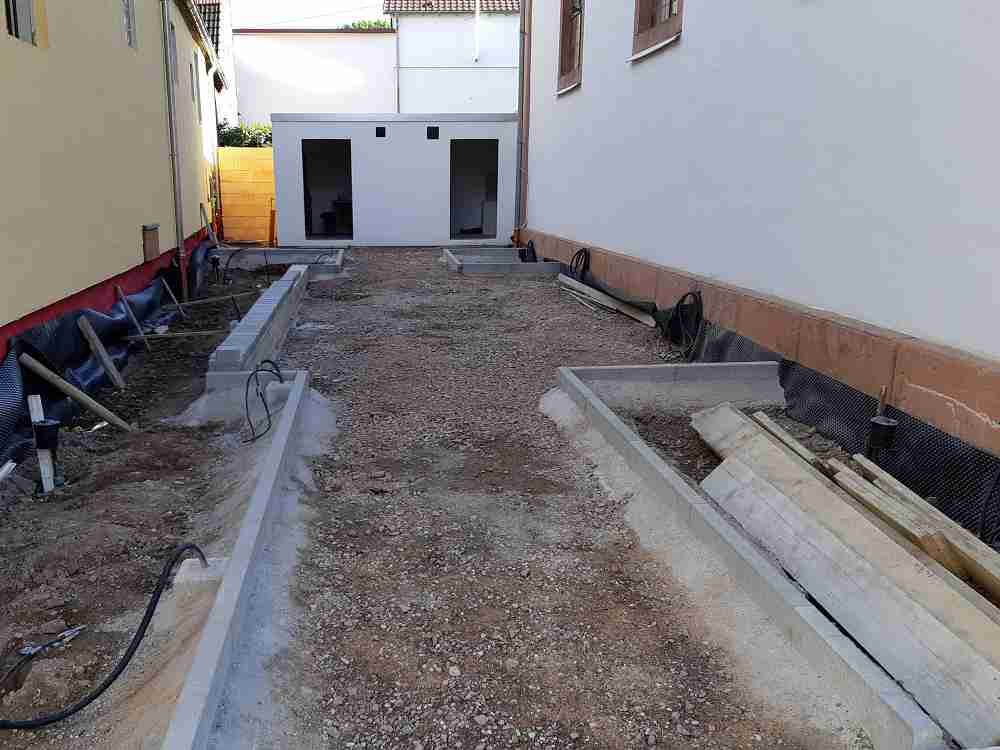

22. und 26. Mai 2021

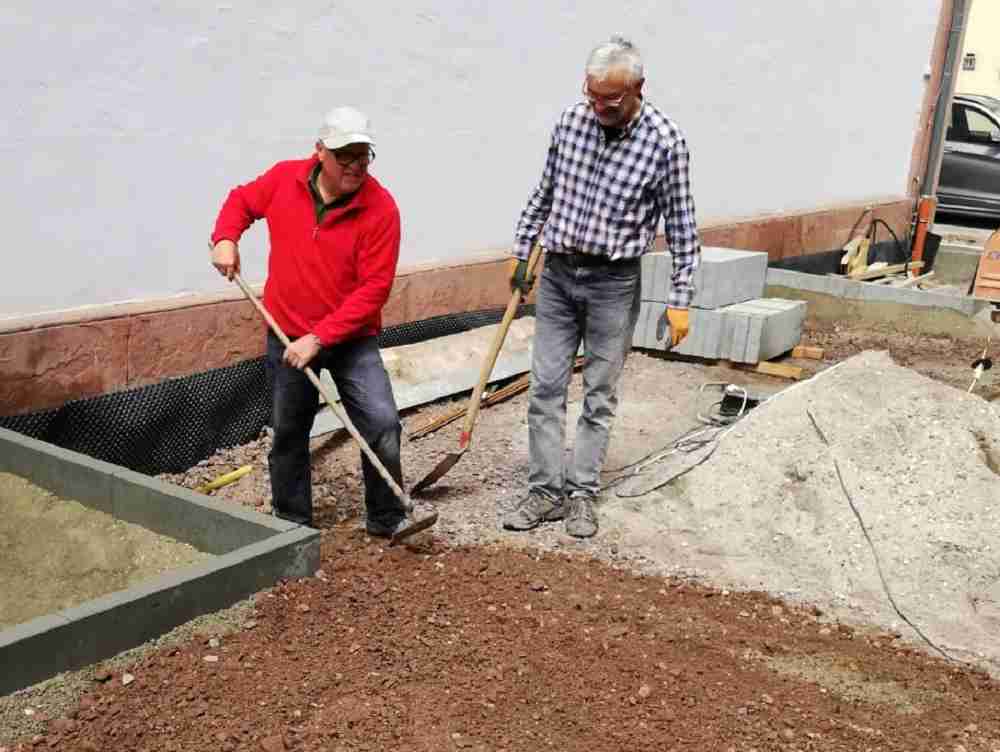

14. Mai 2021

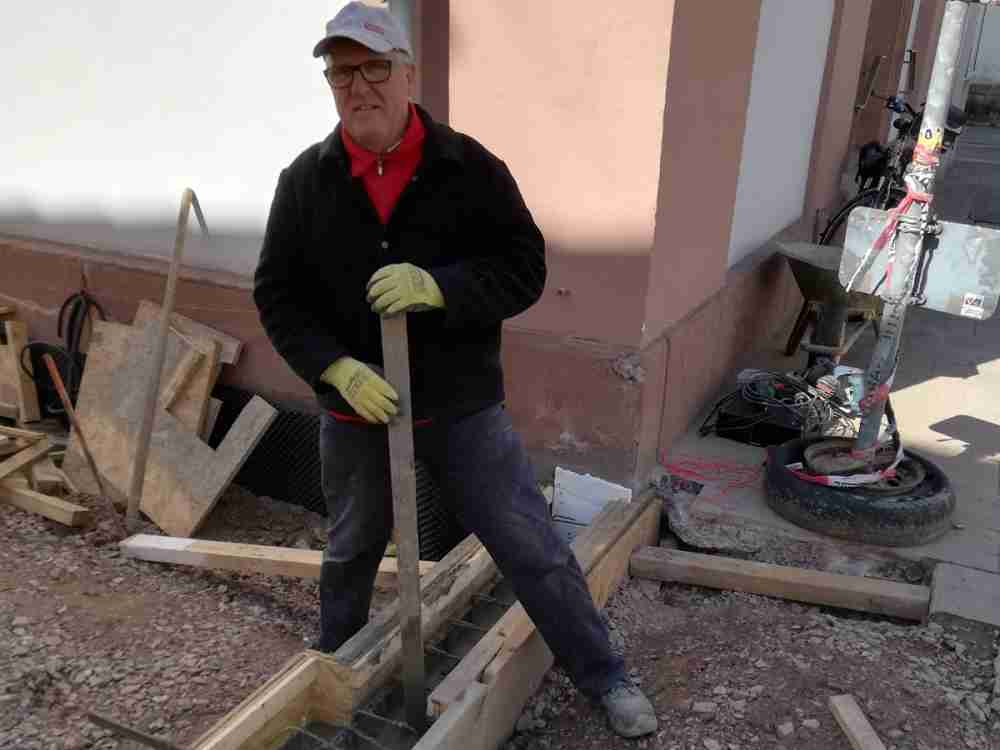

7. Mai 2021

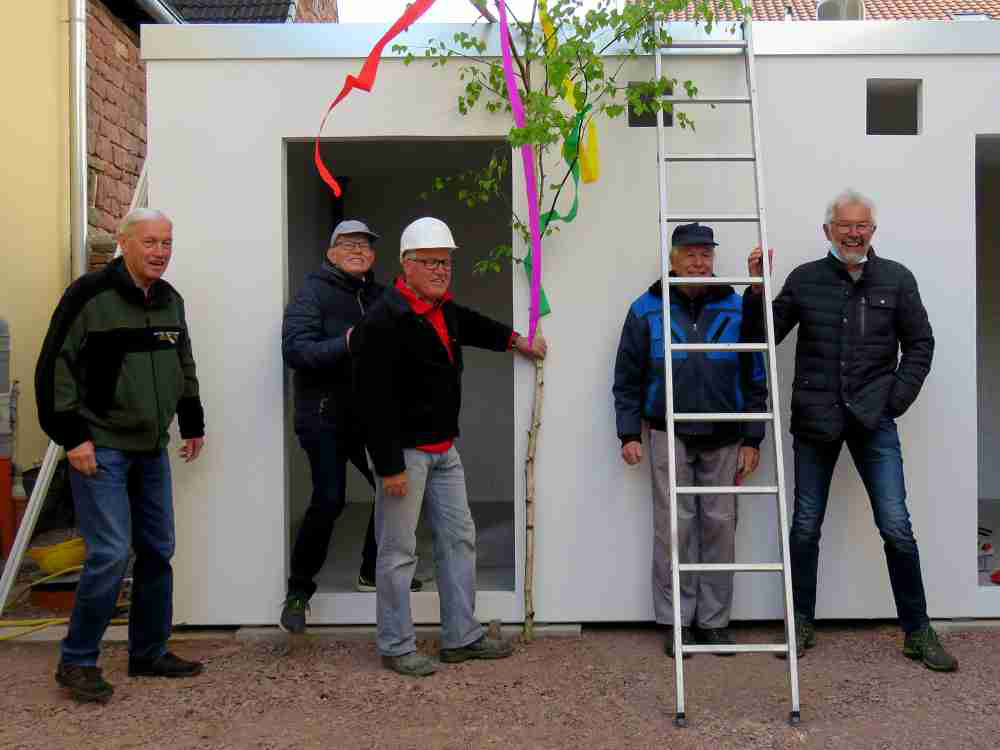

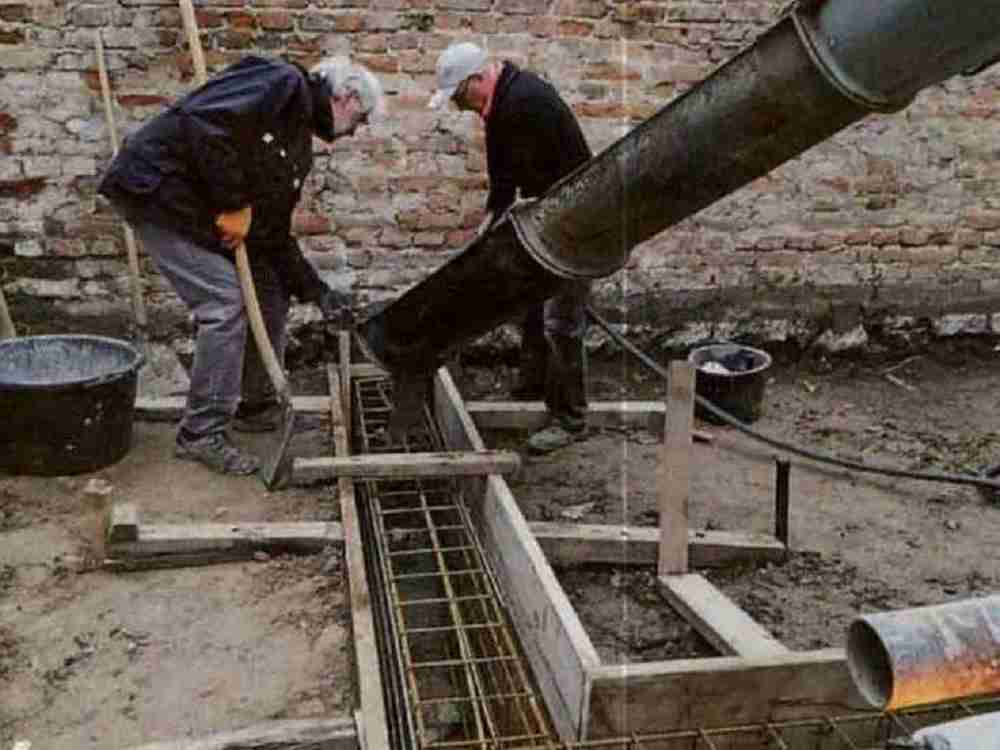

27. April 2021
8. April 2021
April 2021 - Gemeindebrief der protestantischen Kirche

So funktioniert Corona-Dorf-Gemeinschaft!
Wie bereits im Gemeindebrief vom Juli 2020 berichtet, entsteht im Kirchgarten neben unserer Kirche in Duttweiler ein behindertengerechter Toilettenanbau. Zunächst gingen wir davon aus, dass dieses Nebengebäude ganz konventionell Stein auf Stein gemauert wird. Nach Einholung von Kostenvorschlägen durch Herrn Architekt Postel, wurde klar, dass diese Bauweise unser Budget weit übersteigen würde.
Die Verantwortlichen im Presbyterium suchten nach Alternativen und wurden fündig. Der Toilettenanbau wird nun als Fertigbauteil, vergleichbar einer Fertiggarage angeliefert und vor Ort zur Toilette ausgebaut. Dies eröffnete uns die Möglichkeit im Kostenrahmen zu bleiben und die meisten Arbeiten in Eigenregie durchzuführen. Anfang des Jahres erhielten wir die Baugenehmigung und ein eifriges Bauteam unter der Regie von Udo Scheid und sei nem Kompagnon Walter Scharfenberger konnte die Arbeit aufnehmen. Begonnen wurde
mit dem Entfernen des Mäuerchens und dem Zaun am Kirchgarteneingang.
Das Sandsteinmäuerchen und die beiden Sandsteinpfosten werden nun von Bernhard Mathäß renoviert und wieder eingebaut. Reinhard und Rainer Bossert waren mehrmals mit Bagger, Traktor und Anhänger zur Stelle um steinige Erde und alte Fundamente abzutragen. Auch Simon Breitling ist immer bereit uns zu unterstützen
und fährt Baumaterialien an. Gunter Quell brachte Vibrationsstampfer und Rüttelplatte an die Baustelle.
Nach dem Erdaushub wurde der gesamte Abwasser- und Regenwasserkanal im Kirchgarten erneuert und zum Toilettenanbau geführt. Nun waren Unterbauarbeiten für das Fertigbauteil an der Reihe. Eine Umlegung der Gasleitung zum Heizraum war unumgänglich. Aufheben und Einschalen der Fundamente waren die nächsten Schritte.

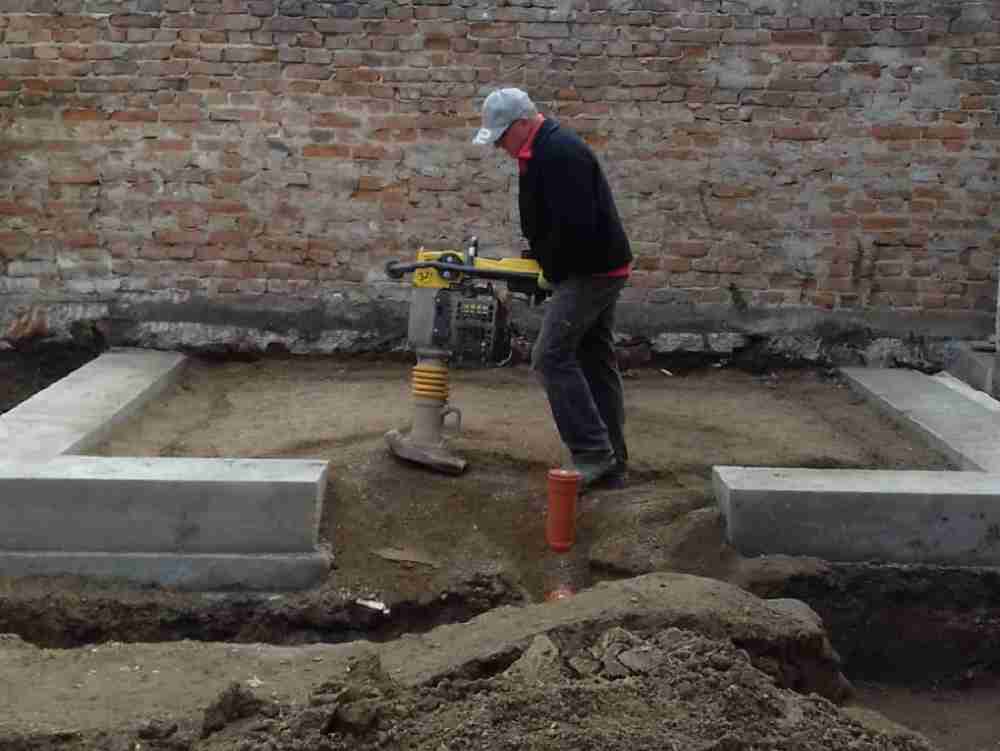

Am 16.03. wurde das Fundament betoniert. Viele kleine Arbeiten, wie z. B. die Erneuerung des Blitzschutzes kamen dazu und die bereits genannten Schaffer, mit den Helfern Werner Maurer, Hans-Georg Stolte und Fritz Großhans leisteten bereits über 300 Arbeitsstunden. Bevor das Fertigbauteil geliefert wird, wird Schotter eingebracht und verdichtet. Die Bewässerungsleitung für die Pflanzbereiche werden verlegt. Robert Bickel wird sich um die Garten- und Platzbeleuchtung kümmern. Sobald das Fertigbauteil steht, werden Beeteinfassungen erstellt und der Weg wird mit einem Plätzchen in der Mitte gepflastert. Parallel dazu kann der Innenausbau des Nebengebäudes erfolgen. Die 3 Damen aus dem Presbyterium Duttweiler, Petra Saupp, Karin Schoernack-Heintz und Ute Hempel versorgen die fleißigen Männer abwechselnd mit einem Frühstück. Toll wie der Dorfzusammenhalt auch in Corona-Zeiten funktioniert - unabhängig der christlichen oder politischen Zugehörigkeit.

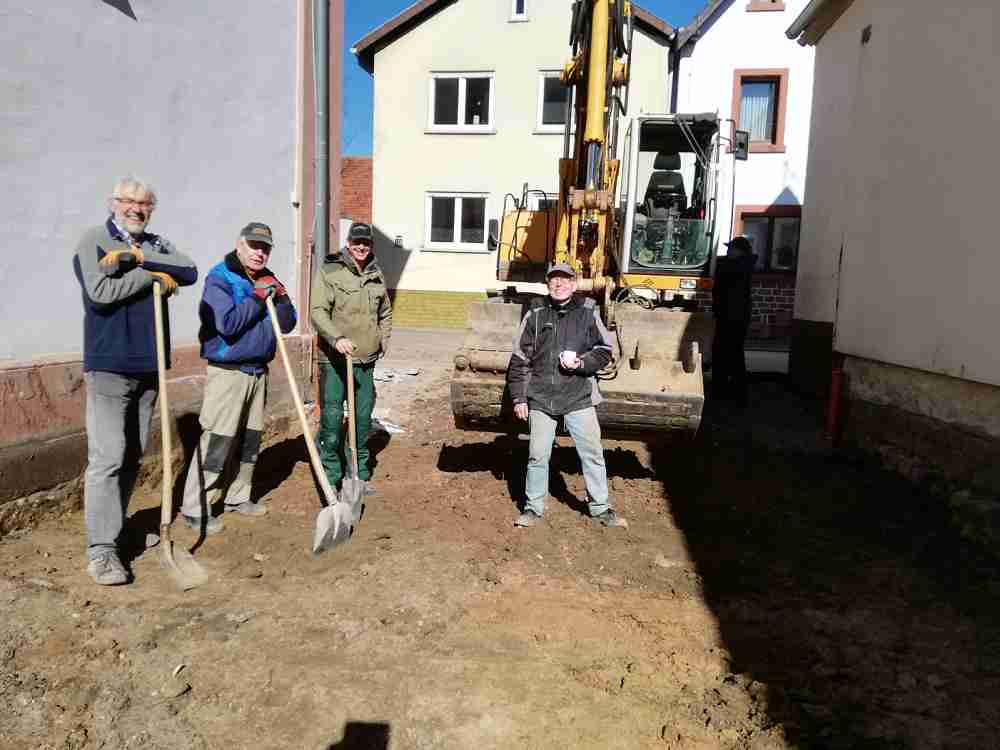

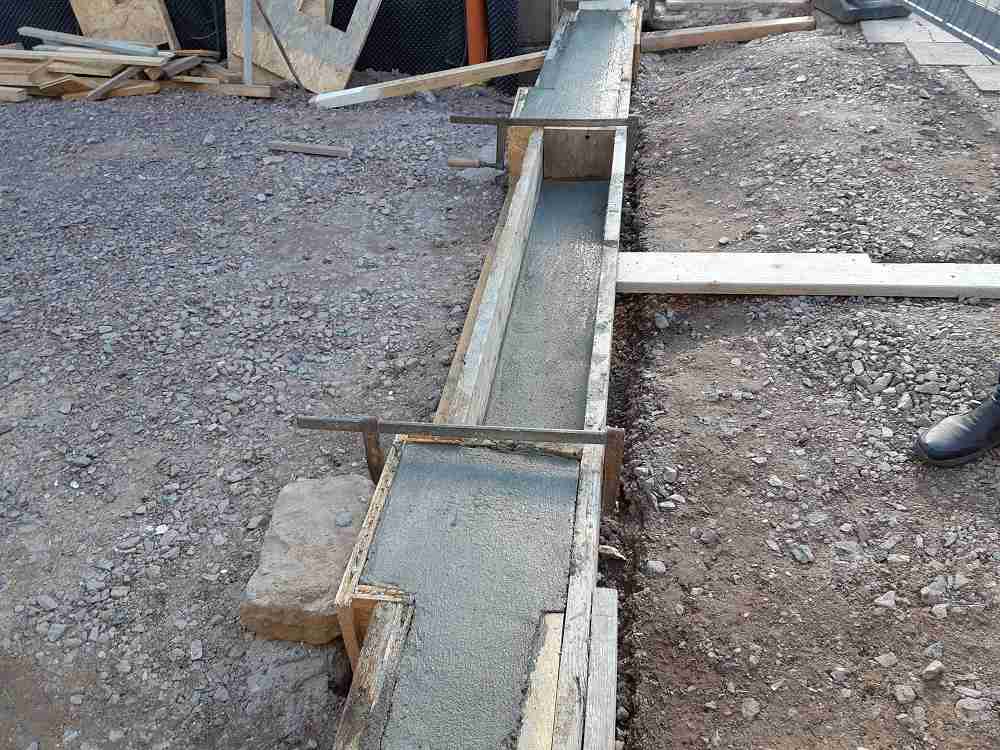

23. März 2021

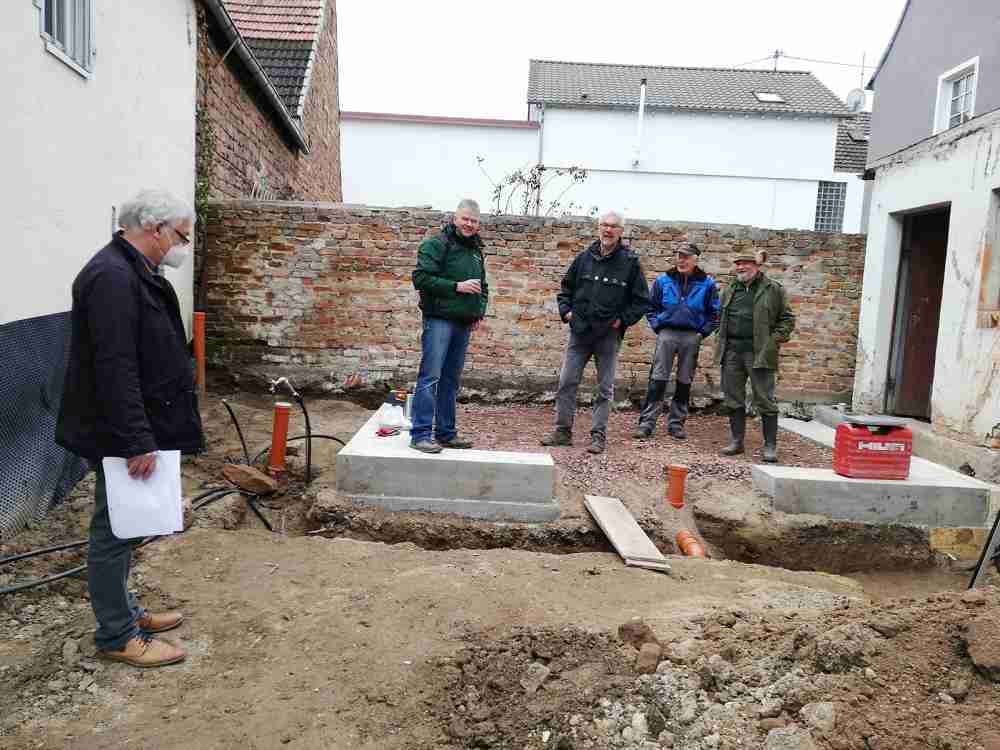

Architekt Postel prüft die Bauausführung

18. März 2021

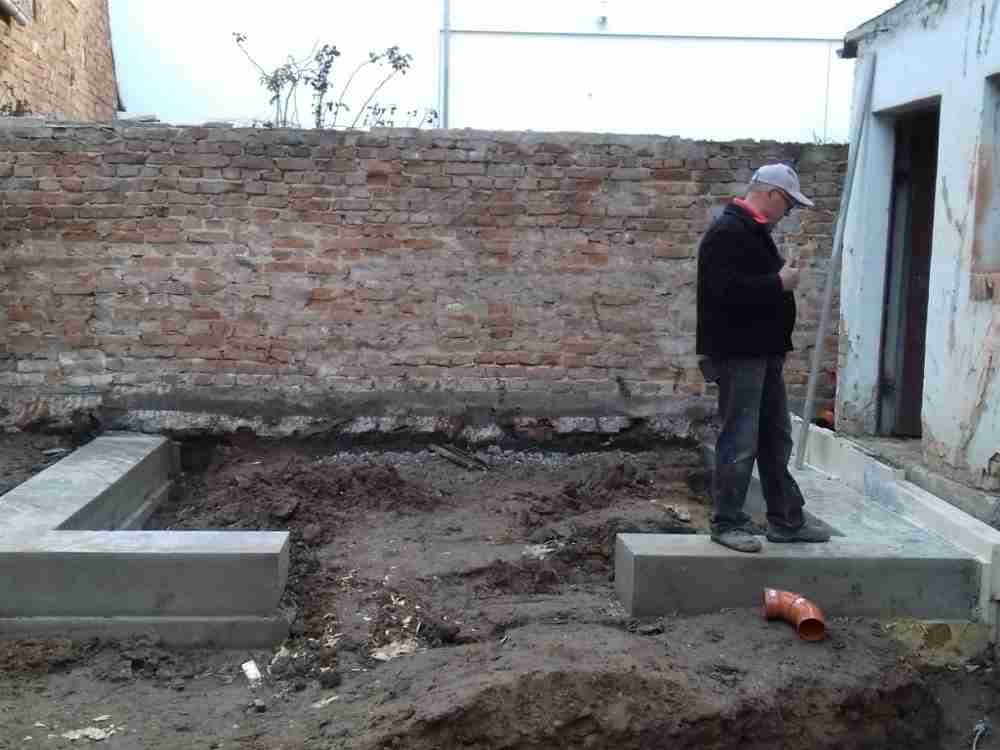

17. März 2021
10. März 2021

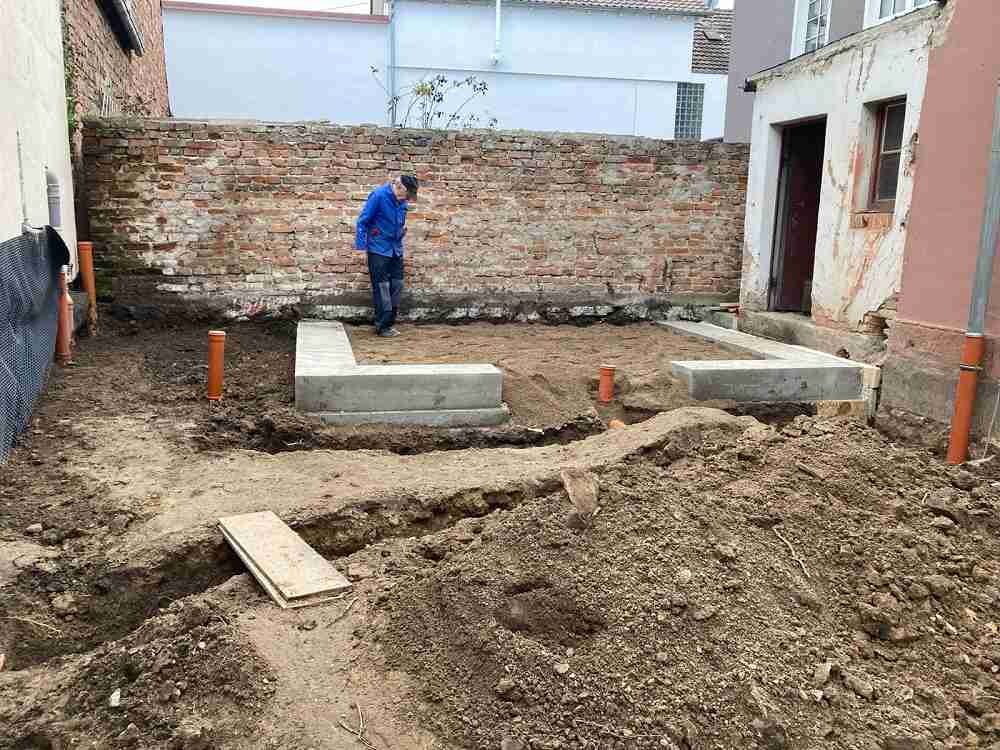

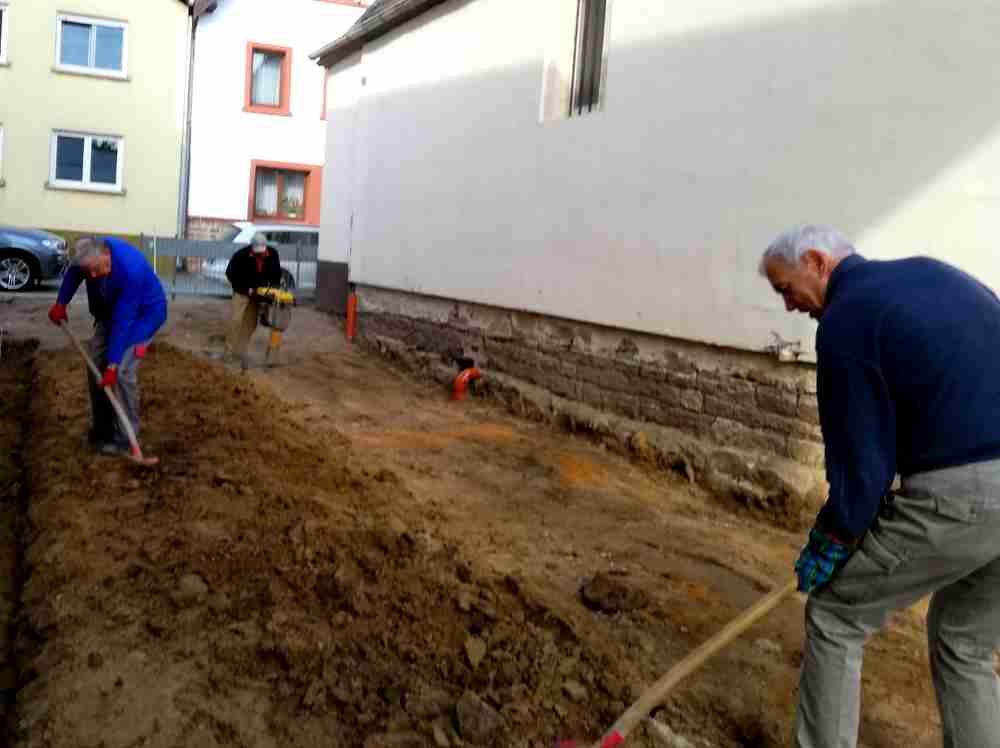

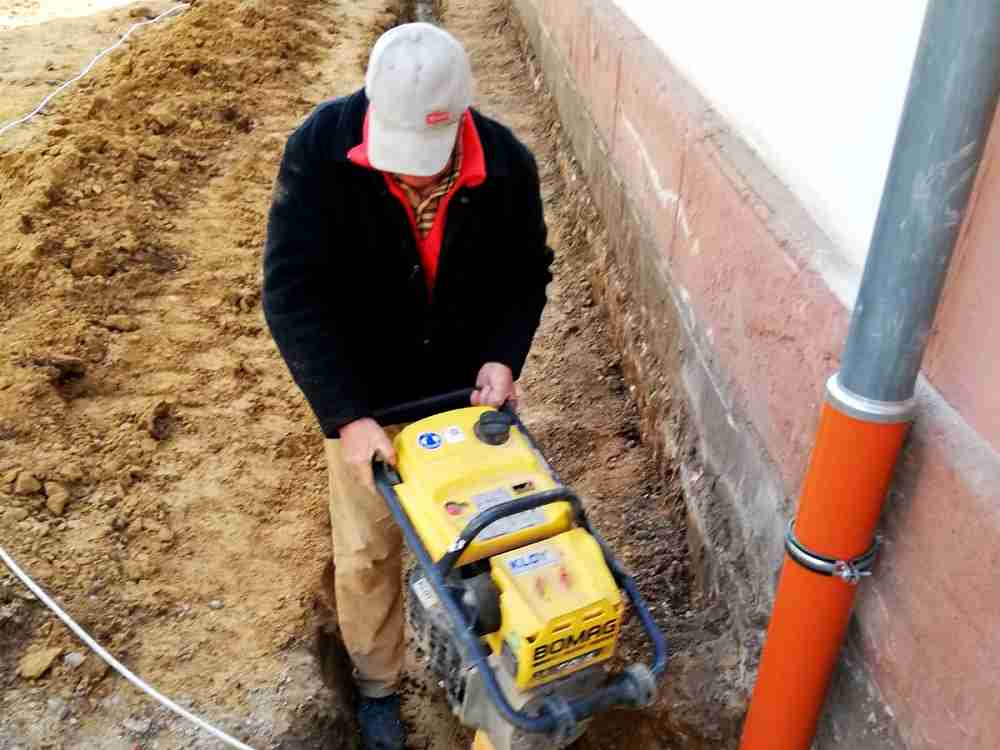

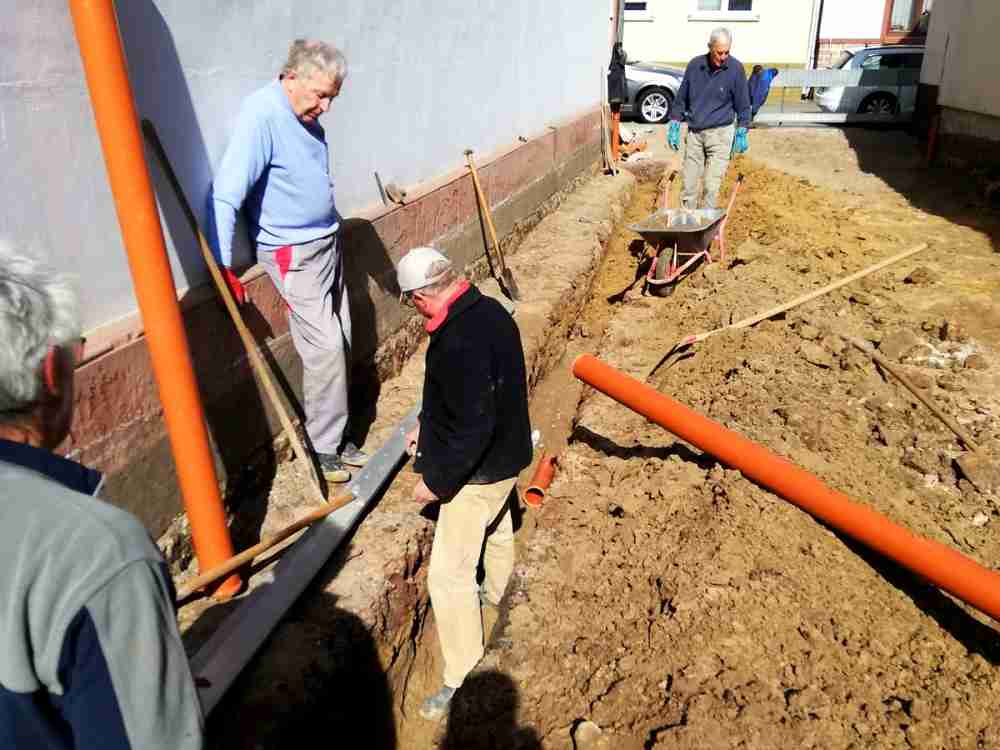

8. März 2021

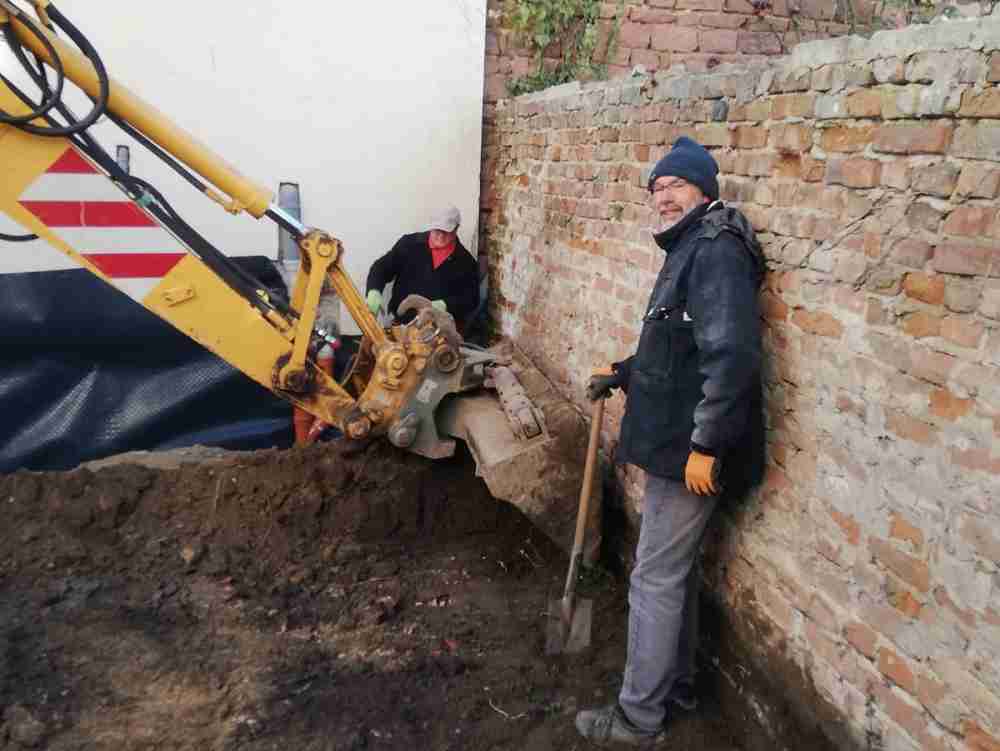

6. März 2021

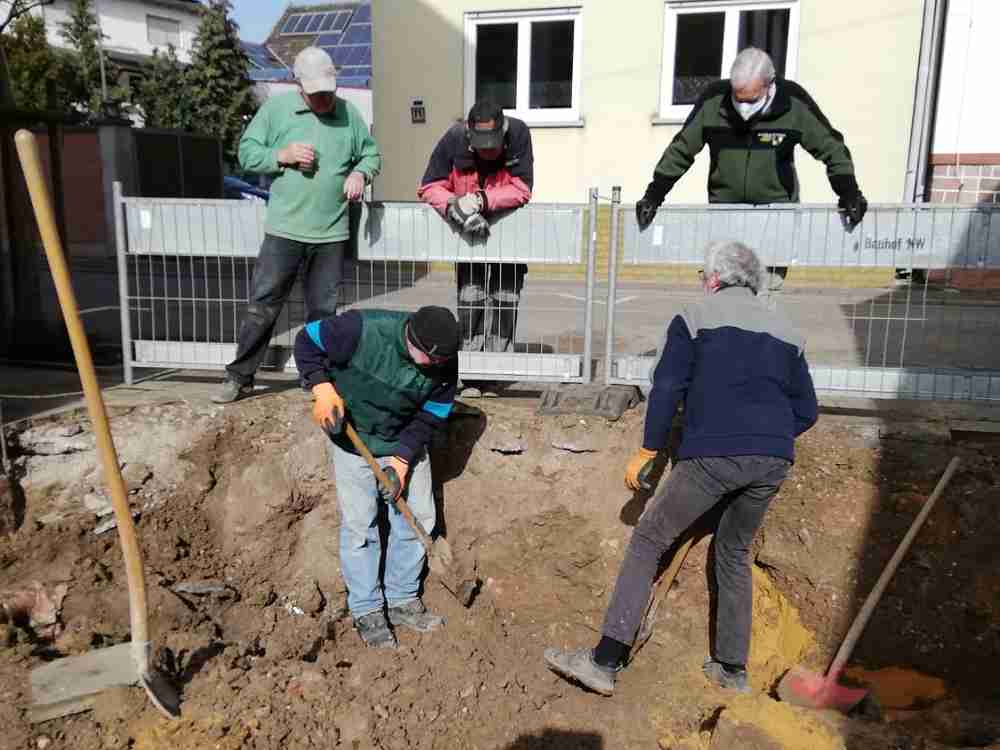

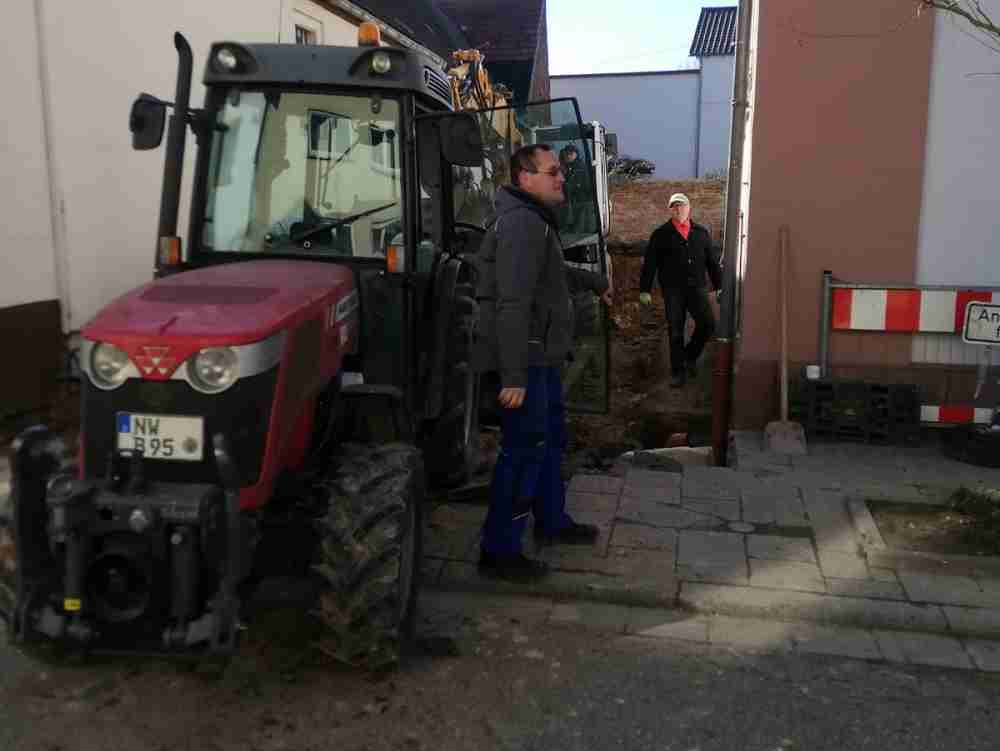

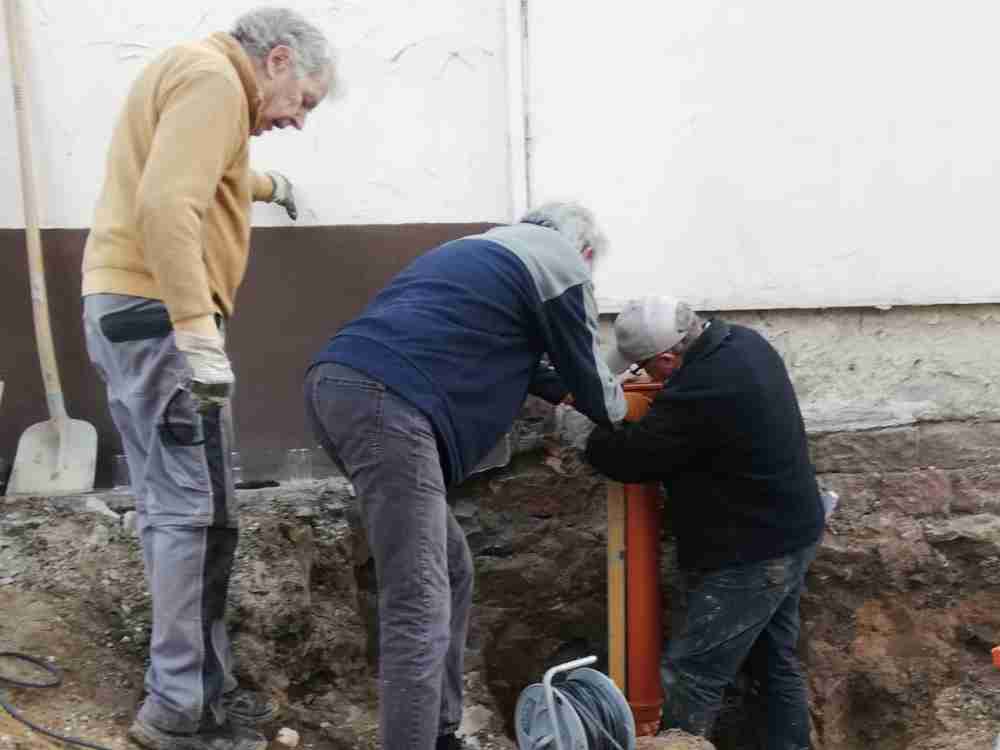

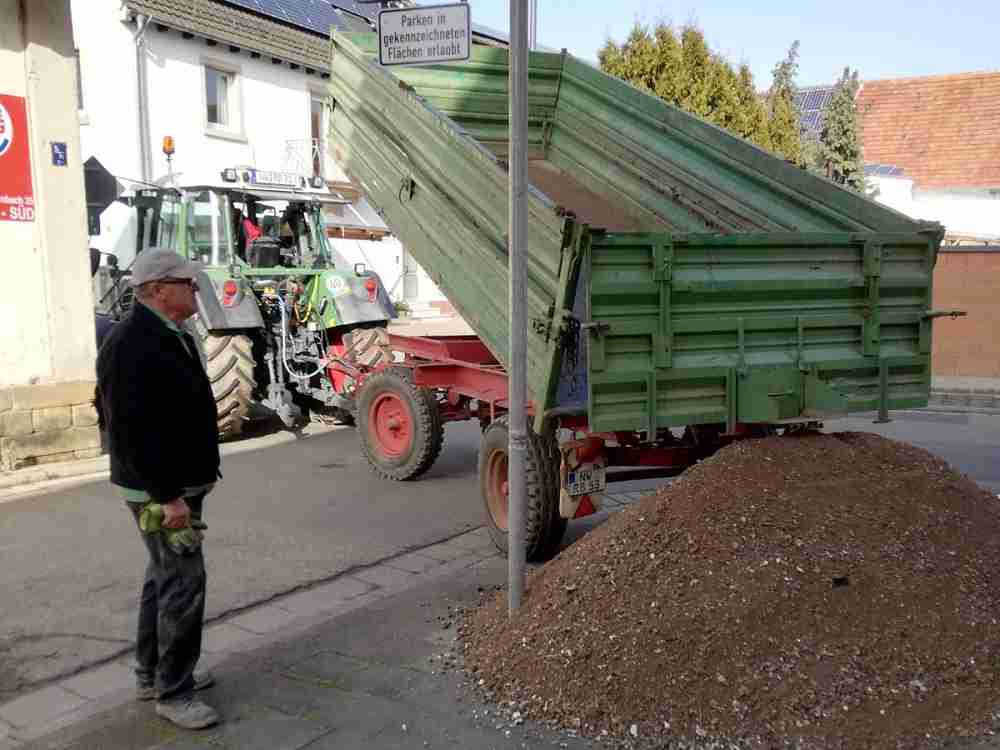

2. März 2021

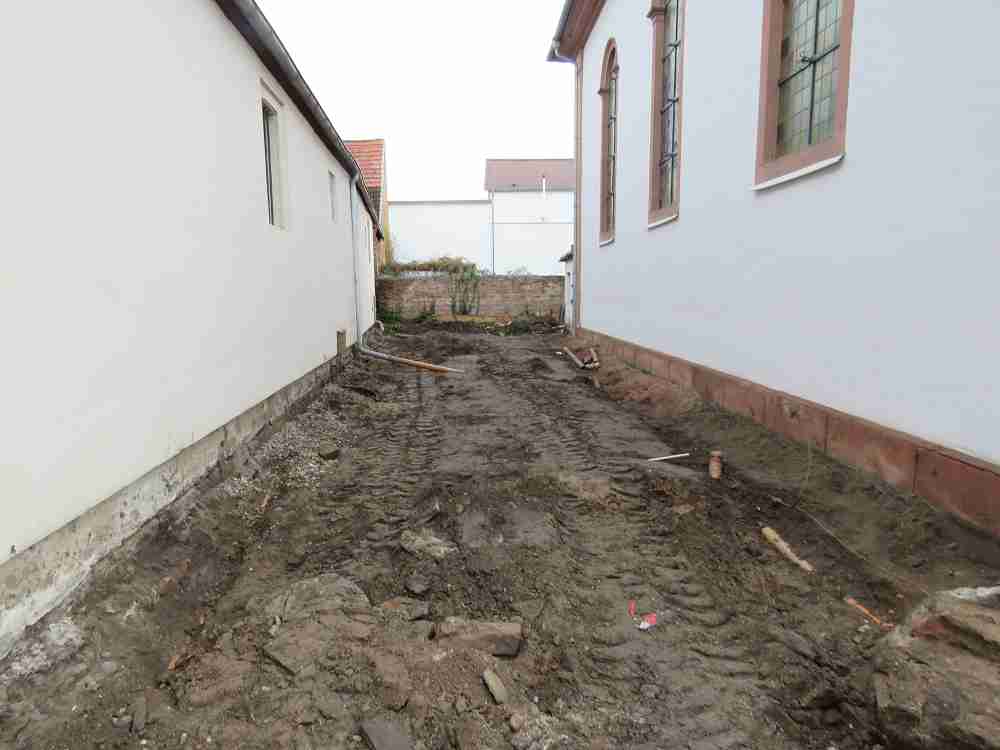

17.Dezember 2020

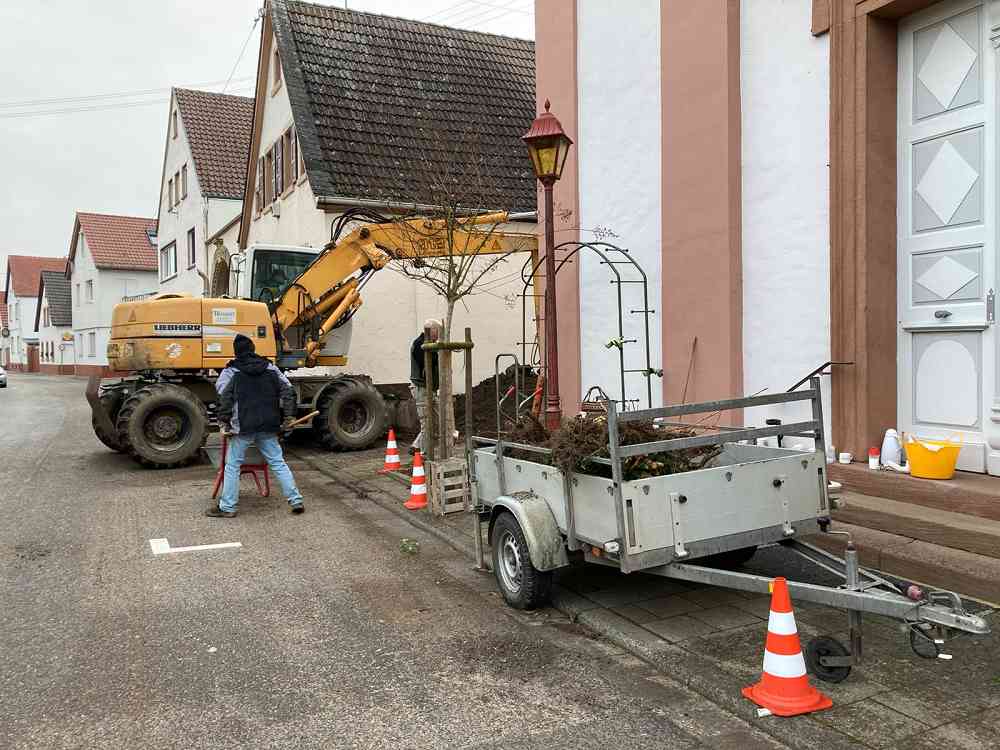

11.Dezember 2020
1.Dezember 2020 - Ökumenischer Weihnachtsgemeindebrief

Schon  im  letzten  Weihnachts-Gemeindebrief  war  der  Bau  einer behindertengerechten  Toilette  im  Kirchgarten  neben  der  Kirche angekündigt.  Sichtbar  hat  sich  aber  noch  nicht  viel  seit  damals  getan,
abgesehen vom Baumfällen im Frühjahr. Und das hat einen gewichtigen Grund:  Während  der  Geenehmigungsphase  zeigte  sich,  dass  die  Rohbauerstellung  durch  statische  Erfordernisse  aufwendiger  werden würde als vorgesehen. Dadurch wurde eine Durchführung in Eigenleistung  nicht zu realisieren. Es erfolgte eine Ausschreibung zur Rohbauerstellung  durch Baufirmen. Diese brachte zutage, dass die Gesamtmaßnahme WC im  Kirchgarten um ca. 25.000 € teurer käme als veranschlagt.   Da dies für die Verantwortlichen im Presbyterium nicht akzeptabel war,  wurde  nach  Alternativen  gesucht.  Der  Toilettenanbau  wird  nun  als  Fertigbauteil, vergleichbar einer Fertiggarage angeliefert und vor Ort zur
Toilette ausgebaut. Dies eröffnet uns die Möglichkeit im Kostenrahmen zu  bleiben und die meisten Arbeiten in Eigenregie durchzuführen, wie z. B.  Abwasserleitungen verlegen, Fundamente erstellen, WC einbauen, Wege
pflastern  und  den  Garten  neu  anlegen.  Nun  hoffen  wir  auf  eine  entspanntere  Corona  Lage,  um  mit  den  Eigenleistungen  beginnen  zu  können, ohne die Helfer der Gefahr einer Infektion auszusetzen.

12. April 2020 - In die Jahre gekommen (Bild aus 2000)
2. Dezember 2019 - Gemeindebrief
